混凝土工程质量标准化

发布时间:2019/10/07 23:41 点击量:

第一节 浇筑准备工作 1、浇筑混凝土前,应清除模板内和钢筋上的垃圾及污染物;木模应浇水润湿,但不得积水,并将缝隙塞严以防漏浆。2、泵送混凝土必须保证混凝土泵的连续工作;输送管道宜直,转弯宜缓,并有可靠的固定措施;进行泵送前,应预先用水泥砂浆或水泥浆润滑输送管道内壁。3、对浇筑的部位、砼强度等级、施工缝留置、标高等要求必须交底到位。

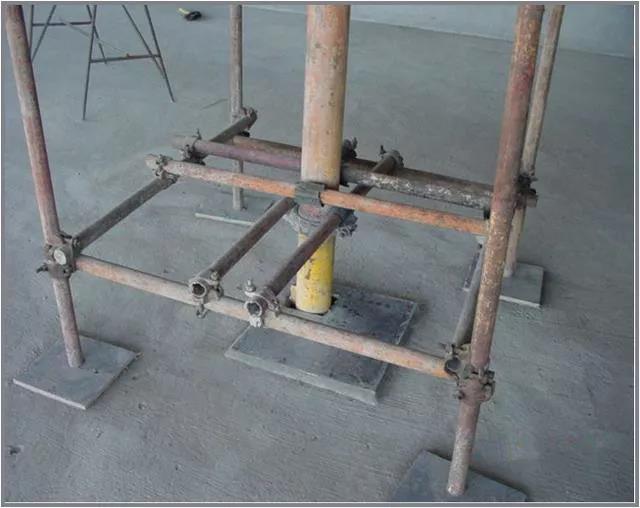

固定泵管

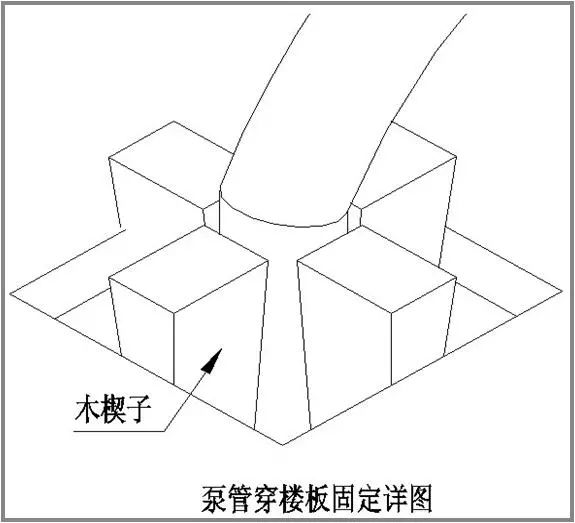

泵管固定方法

第二节 混凝土浇筑

 1、混凝土运输、浇筑及间歇的全部时间不得超过混凝土初凝时间,当超过时应留置施工缝。2、混凝土运至浇筑地点时,并核对强度并进行坍落度检测,同时按规定要求留置相应砼试块。3、控制振动棒振捣质量,振动棒插入点间距控制在500mm内,应避免碰撞钢筋、模板、预埋件等。4、控制好标高,避免浪费;同时应安排钢筋工及时恢复变形和移位的钢筋。5、开仓料不得浇筑与柱、墙、梁、大跨度板等重要部位(确保成型砼强度)。

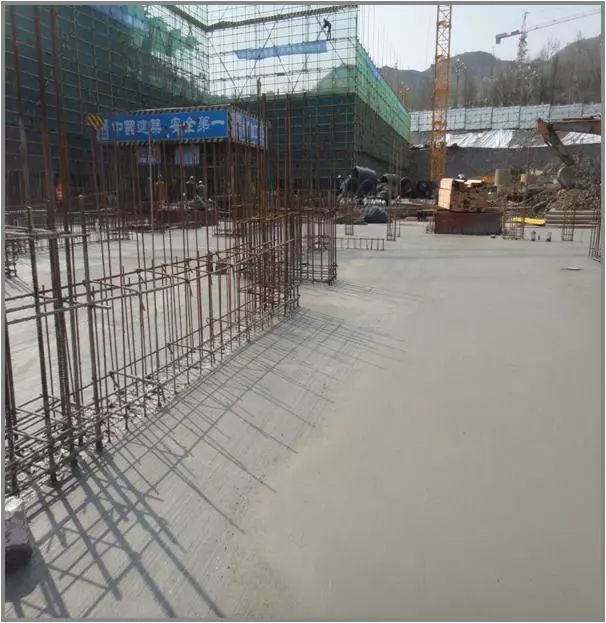

标高控制

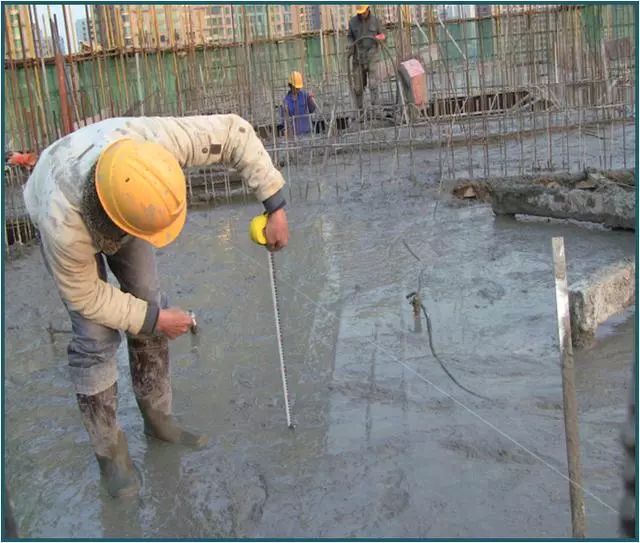

塌落度检测

第三节 混凝土收面

 1、混凝土浇捣一次成型,板面原浆抹平,终凝前打磨压实。2、收面时必须压实,并根据公司要求原浆清光或拉毛(为节约成本及砼成型效果)。3、混凝土面平整度控制在±5mm,有坡度要求的,找坡方向准确坡度满足设计要求。

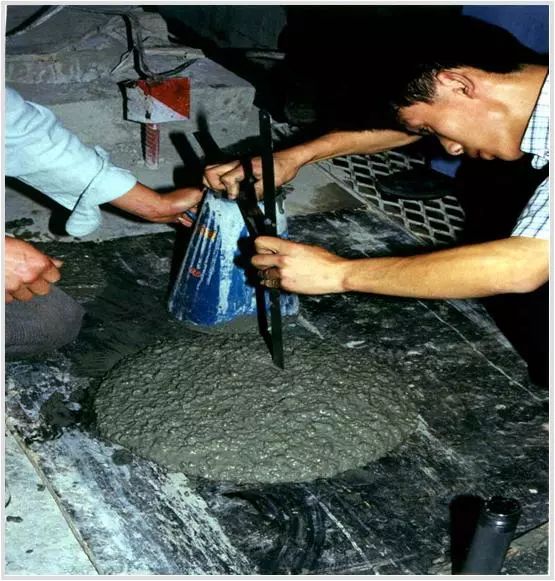

原浆收光

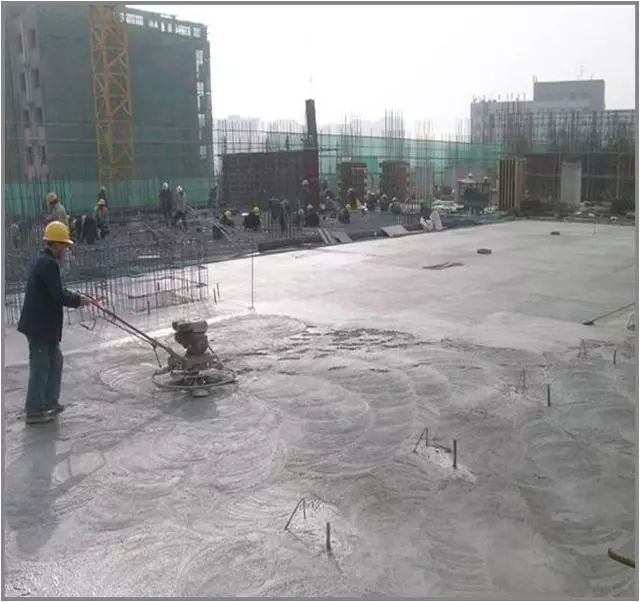

收面完成效果

第四节 混凝土养护
1、混凝土浇筑完成后12h内进行浇水养护(收面后宜采用塑料薄膜覆盖养护),夏季应增加浇水次数并保证表面湿润,冬季施工应有保温防冻措施(可采用麻袋片、薄膜或彩条布覆盖)。2、混凝土强度未达要求前,严禁堆载或上人(以不踩起脚印为宜)。

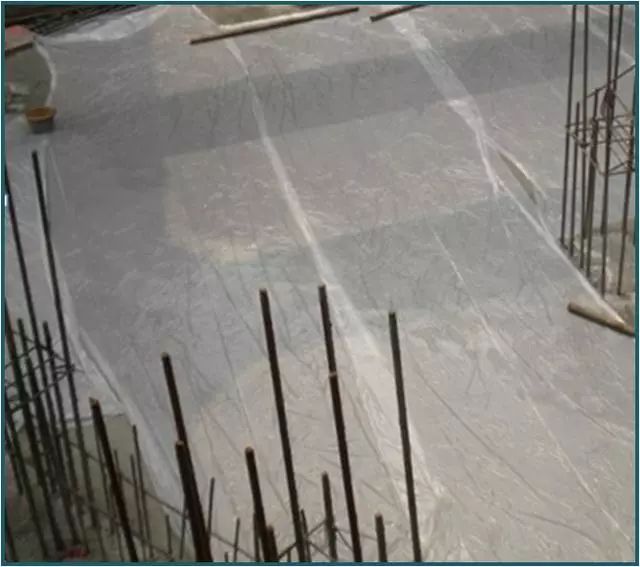

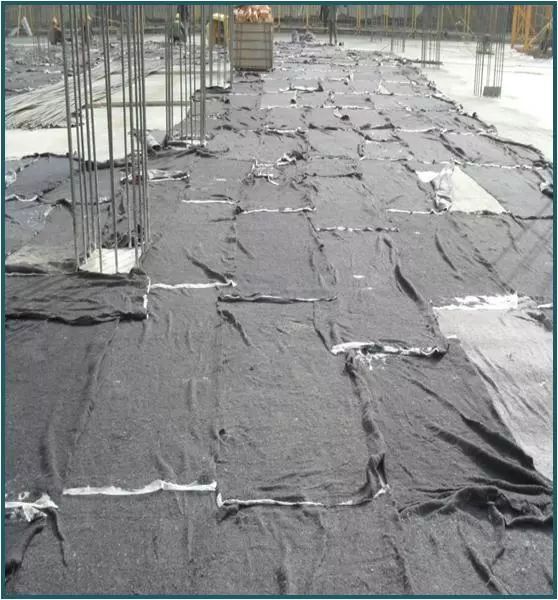

塑料薄膜覆盖

覆盖养护

第五节 施工缝接茬处理

 1、楼梯施工缝根据留设位置,用多层板制作梳子板(如图)做模板,再用短钢筋进行加固。2、在剪力墙、柱浇筑砼前,应将水平施工缝处砼表面凿毛,清除杂物,冲洗干净,保持湿润;在施工缝表面宜铺上一层高标号水泥砂浆,其厚度宜为20~25mm。3、楼梯施工缝留置在受剪力较小的部位,一般留置在Ln/3(Ln梯段净跨)处,即约第三个踏步处。

墙柱施工缝

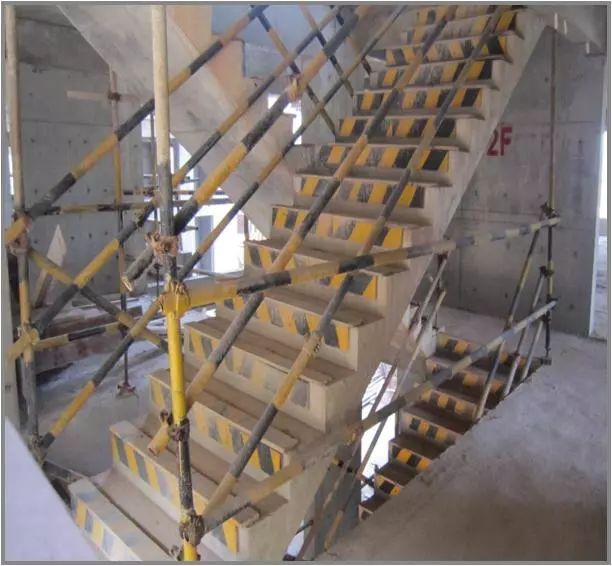

楼梯施工缝

板施工缝

第六节 有防水部分的外墙柱螺杆处修补(1)

 1、螺杆处理:先将外露螺杆摇断或割断,然后在做防水之前采用防水砂浆先在螺杆端头粉抹(成馒头状)。

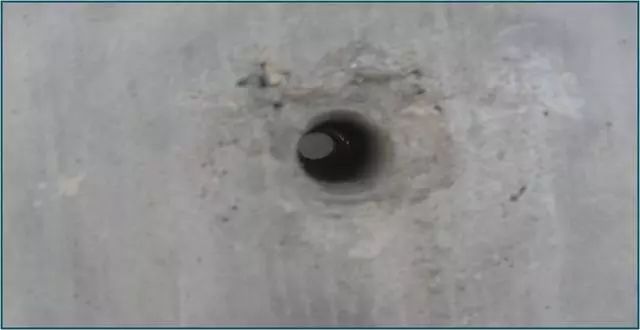

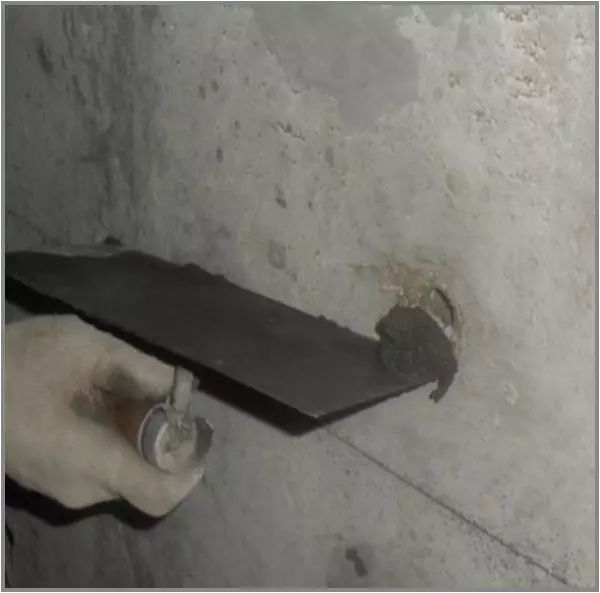

处理完成的螺杆处

第六节 有防水部分的外墙柱螺杆处修补(2)
 一、砂浆抹平(地下室内墙直接在砼面上刮瓷粉的):1、先将螺杆摇断(略比砼表面凹陷)。2、采用水泥砂浆抹平(地下室外墙用防水砂浆)。
 砂浆封堵

内墙修补效果

第七节 板厚控制

 1、为控制非厨房、卫生间、阳台现浇板板厚,采用圆形预制砼块,中心预留Ф10圆孔,然后用扎丝与板筋固定,并在模板上用油漆标记,这即有效保证了板厚,同时为实测实量提供了方便;浇筑砼前必须在柱、墙钢筋上做好楼板面标高控制标记。

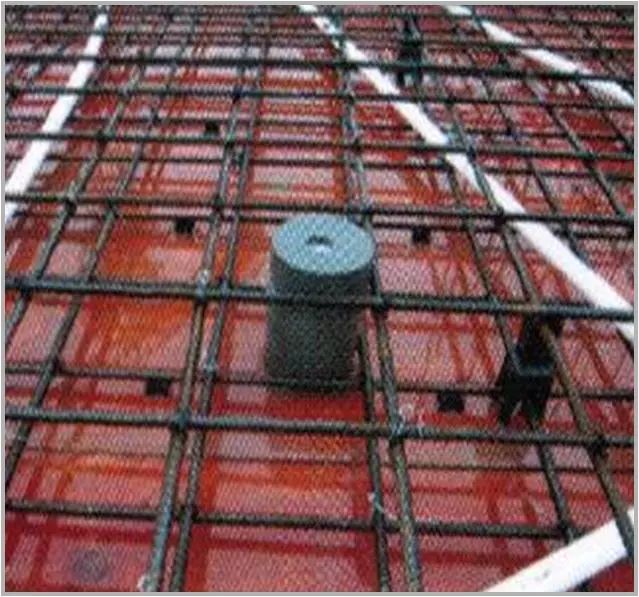

预留Ф10圆孔

安装效果

第八节 成品保护

 1、混凝土浇筑后,在没有达到设计强度之前严禁在楼板等处集中堆放模板、架料等集中荷载。2、楼层成品混凝土面上,按作业程序分批进场施工作业材料,分散均匀尽量轻放。混凝土浇筑后,严格控制拆模时间,严禁过早拆除模板,尤其是梁、板等水平构件模板。3、结构完成后不得随意开槽打洞,在混凝土浇筑前事先做好预留预埋。4、墙柱角(主要指容易被碰撞的“交通要道”)、楼梯踏步阳角等部位用保护条保护,保护条由模板边角料制作,并涂刷醒目颜色(目的提升形象)。

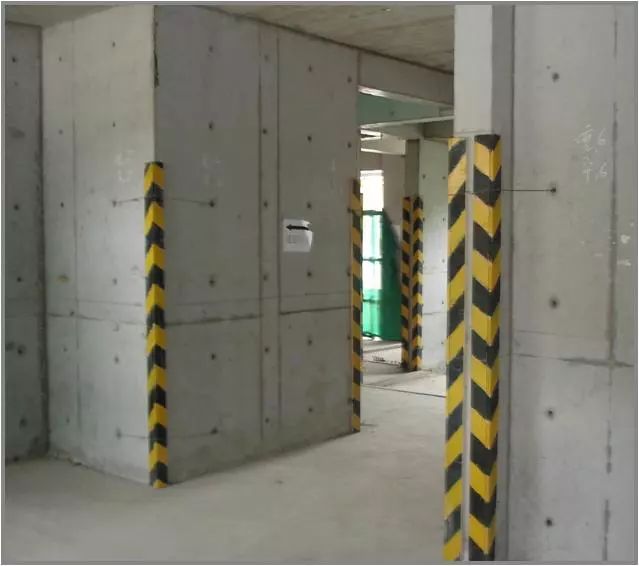

墙柱保护

楼梯保护

第九节 混凝土试块制作及养护

  1、试件成型后,在混凝土初凝前1~2h内须进行抹面,沿模口抹平。2、成型后带模试件应用湿布或塑料布覆盖,并在20±2℃的室内静置ld(但不得超2d),然后拆模编号。3、拆模后试件应立即送人工标准养护室养护,试件间应保持10~20mm的距离,并避免直接用水冲淋试件。无标准养护室时,试件可在水温为20±2℃不流动的水中养护。4、同条件养护拆模时间可与构件的实际拆模时间相同;拆模后,试件仍须保持同条件养护。

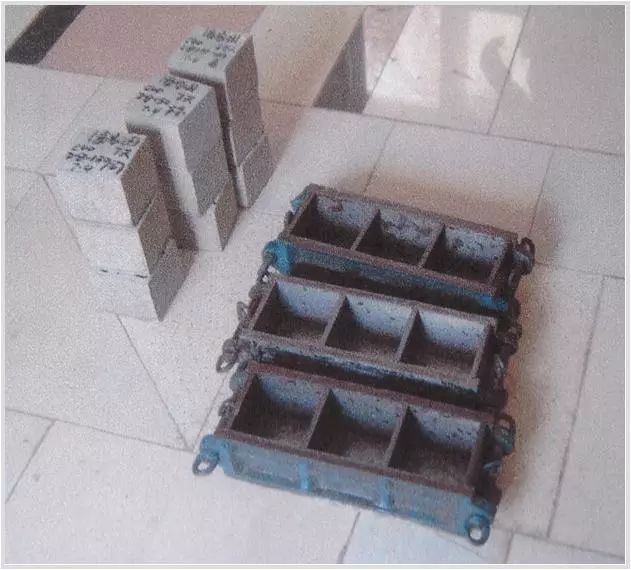

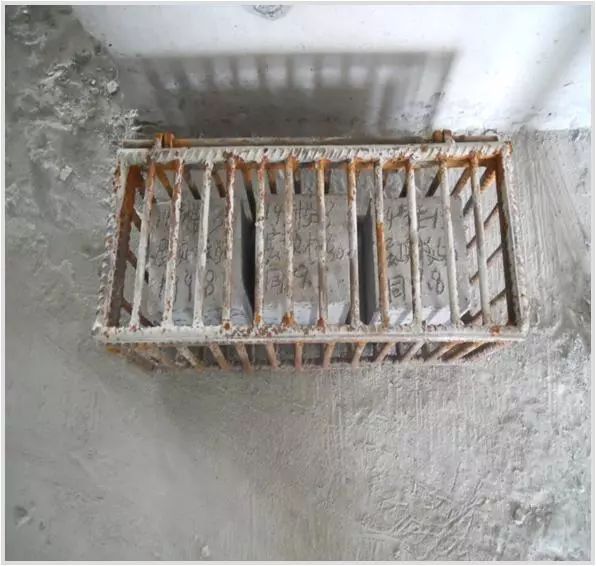

试块和试模

同条件试块

第十节 混凝土成型质量要求

 1、混凝土结构应达到内实外光、表层平整,菱角方正饱满。2、墙板阴角、阳角、线、面横平竖直;无蜂窝、麻面,无漏浆、胀模、烂根。3、施工缝结合严密平整、无夹杂物。4、混凝土楼板表面平整无痕迹,不得有脚印等。

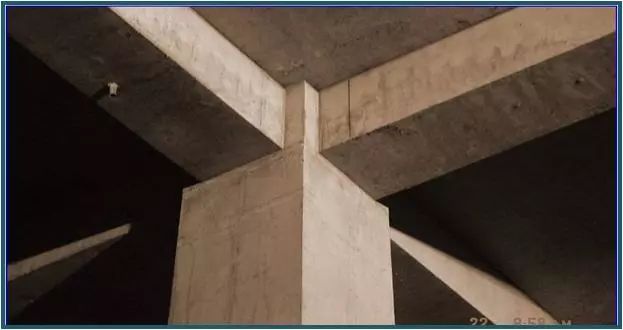

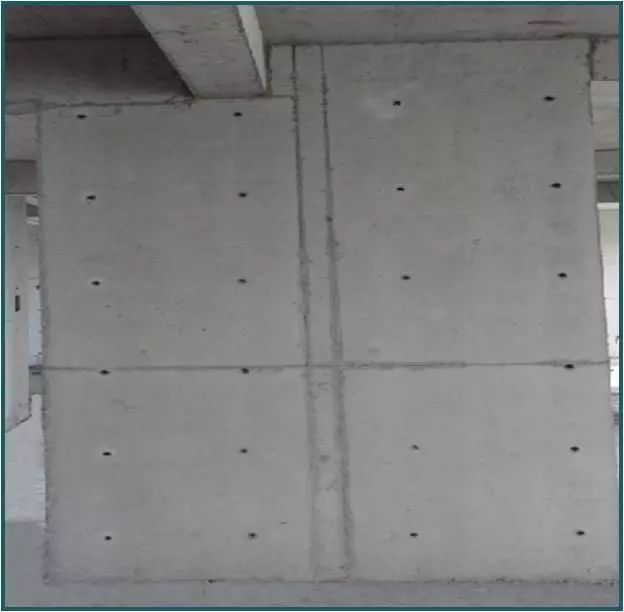

剪力墙成型质量

梁柱街头成型质量

楼梯斜板成型质量
